BAUTAGEBUCH
Solarpark Aitrach
BAUTAGEBUCH
Solarpark Aitrach
Stand 29.09.2026

StandortAitrach, Baden-Württemberg
Installierte Leistung10,4 MWp
Baubeginn03.08.2026
Geplanter NetzanschlussQ3 2027

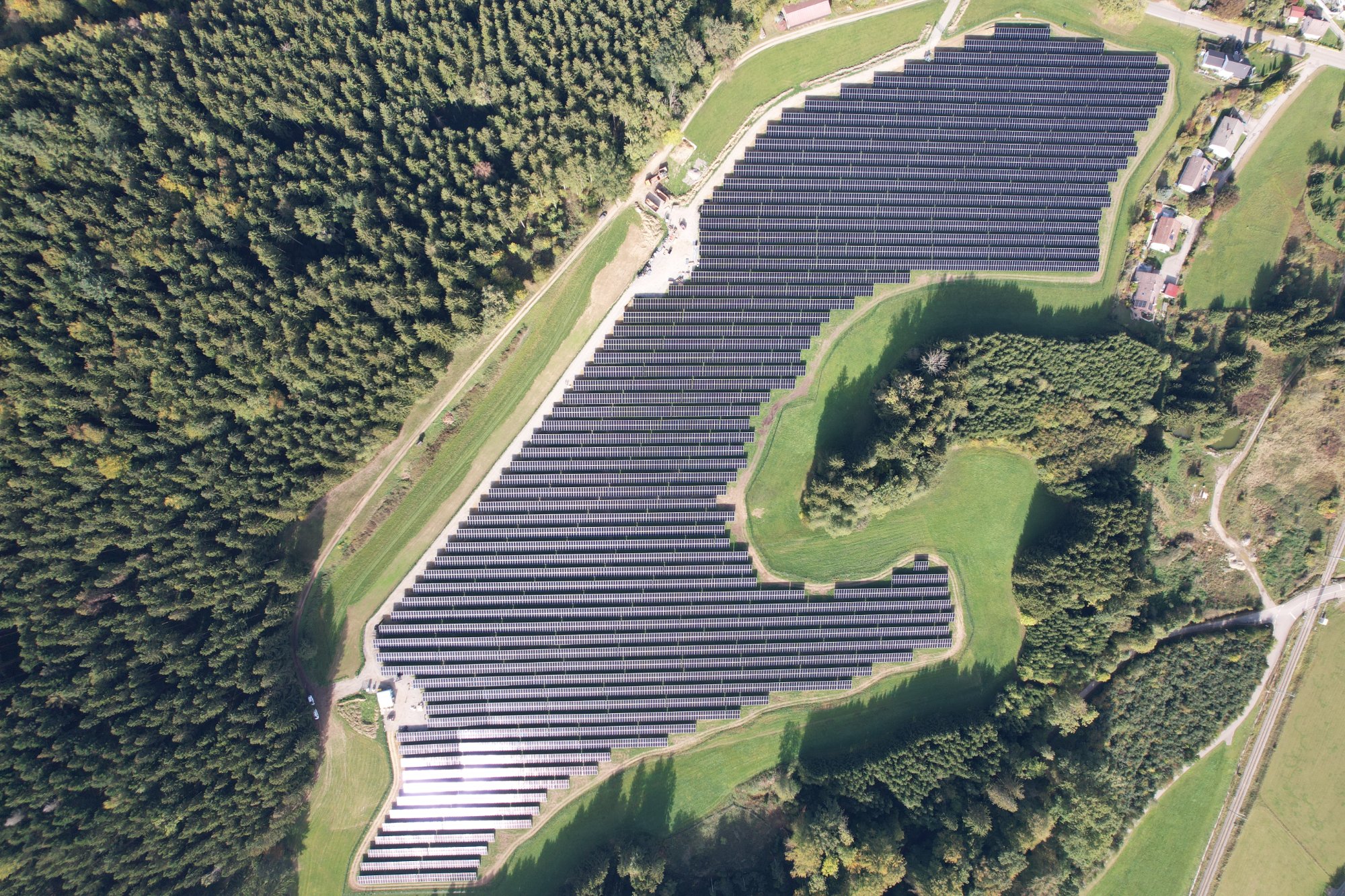

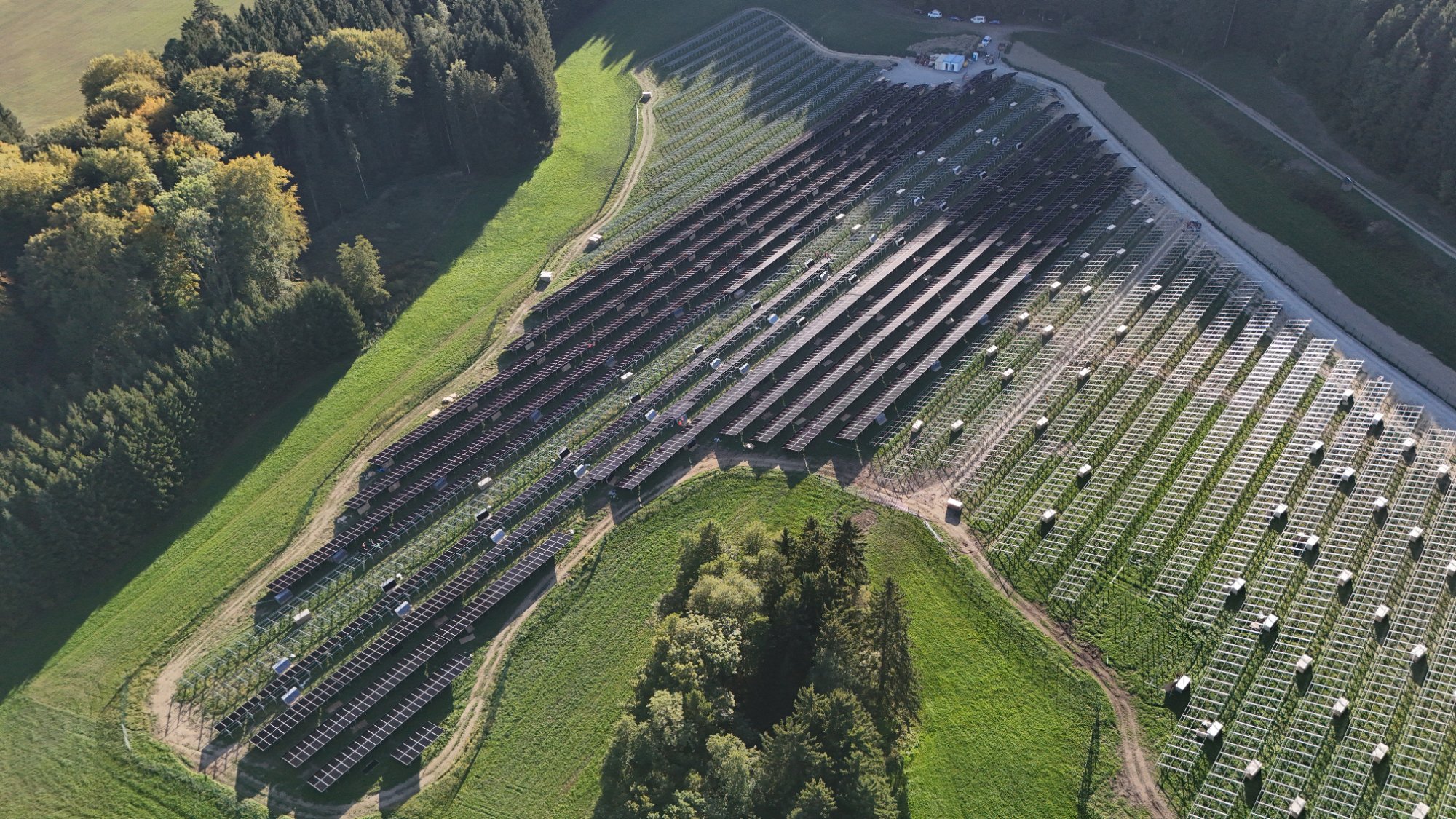

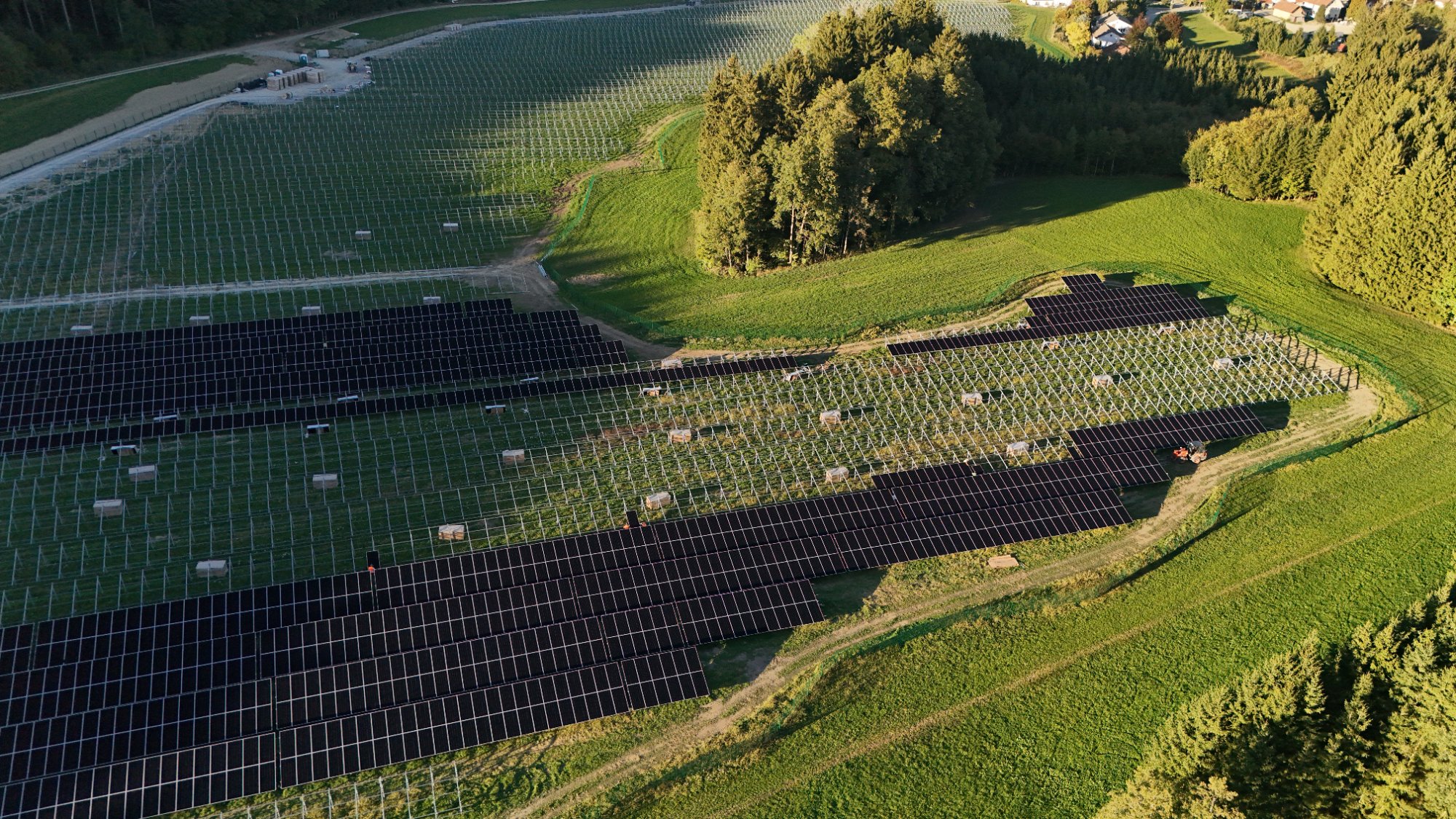

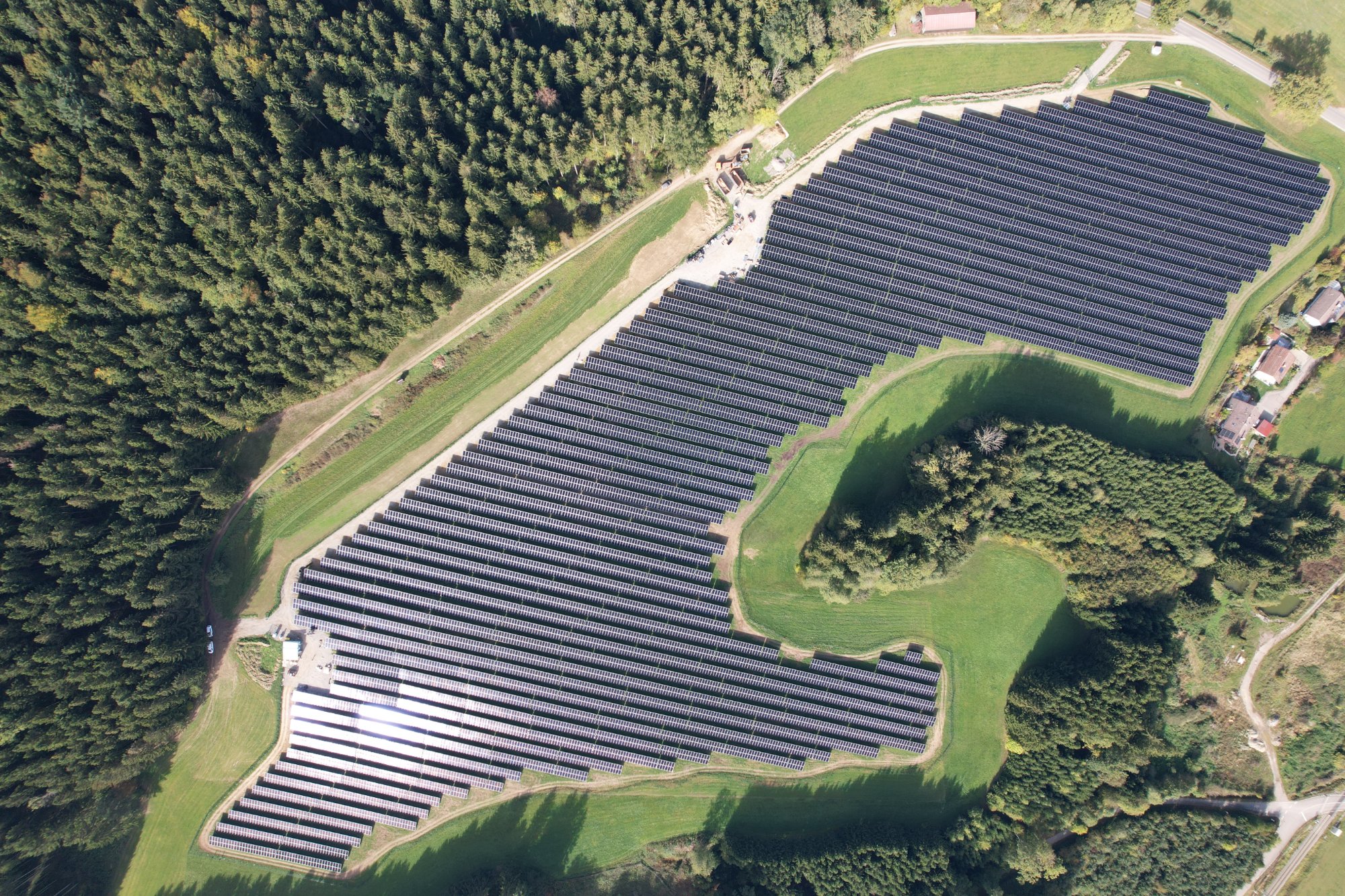

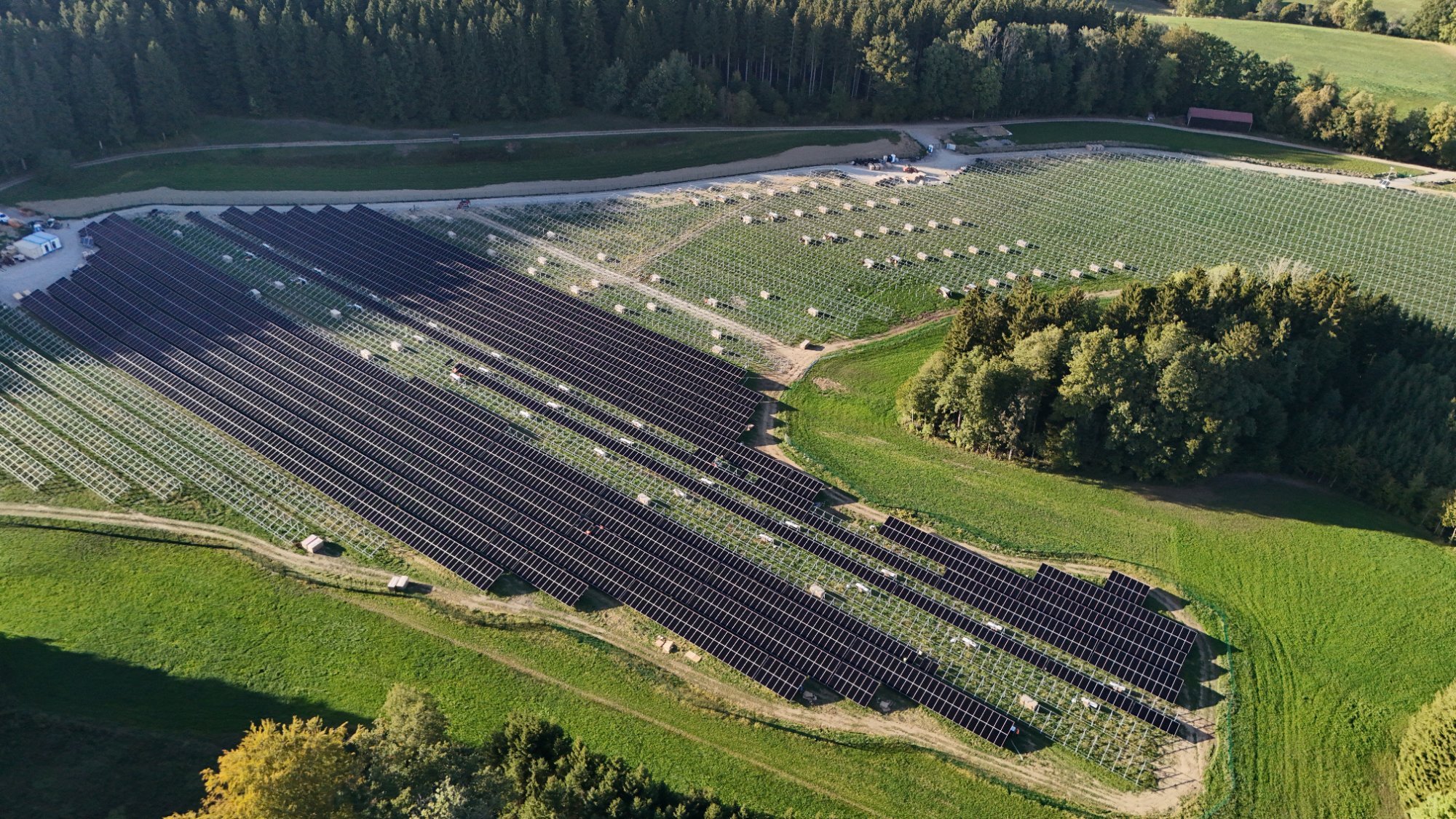

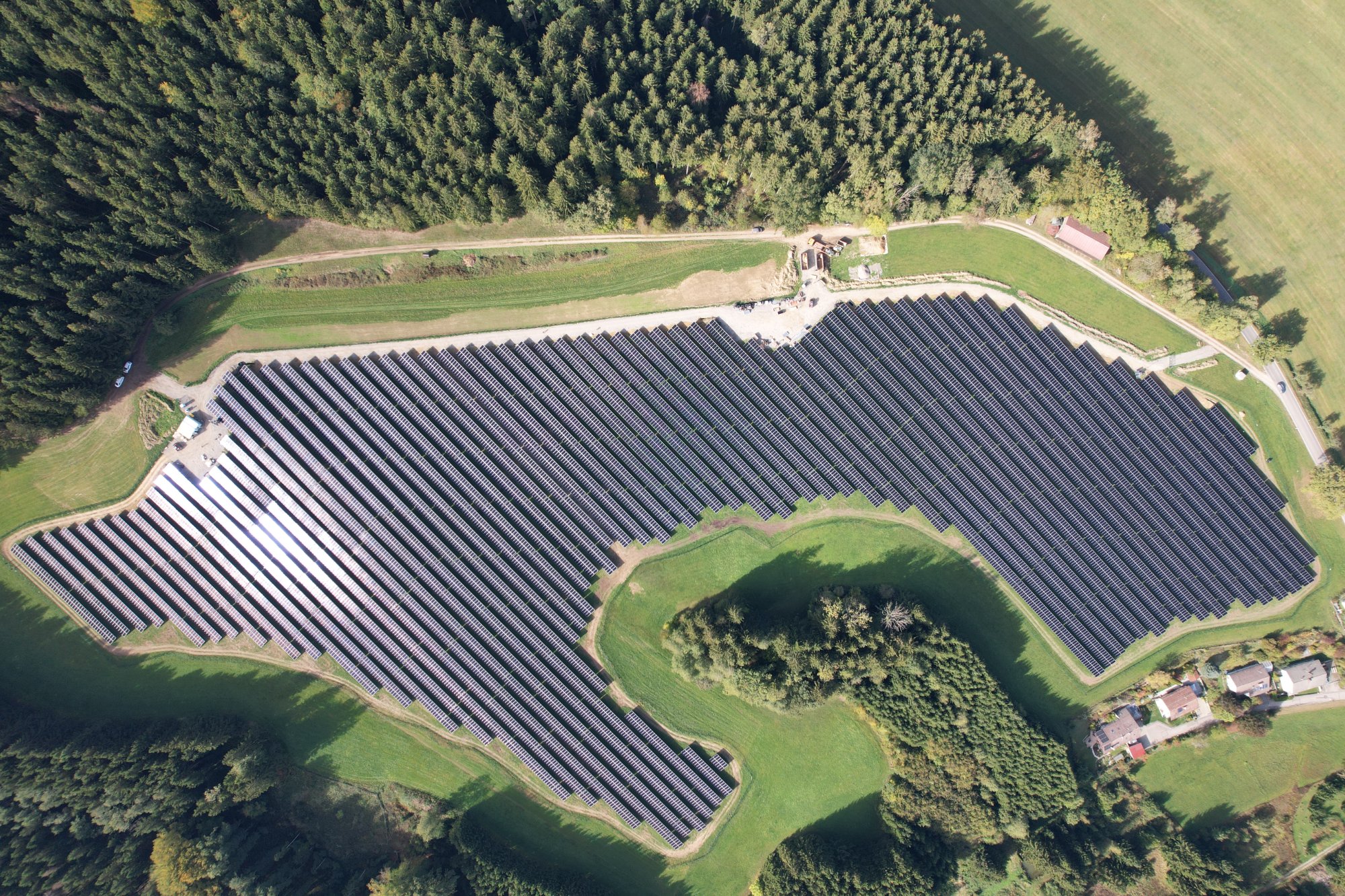

Baufortschritt
Stand: 29.09.202649,91 %
Gesamtfortschritt
Ausstechen
92,25 %

Hauptkabelgraben

53,55 %

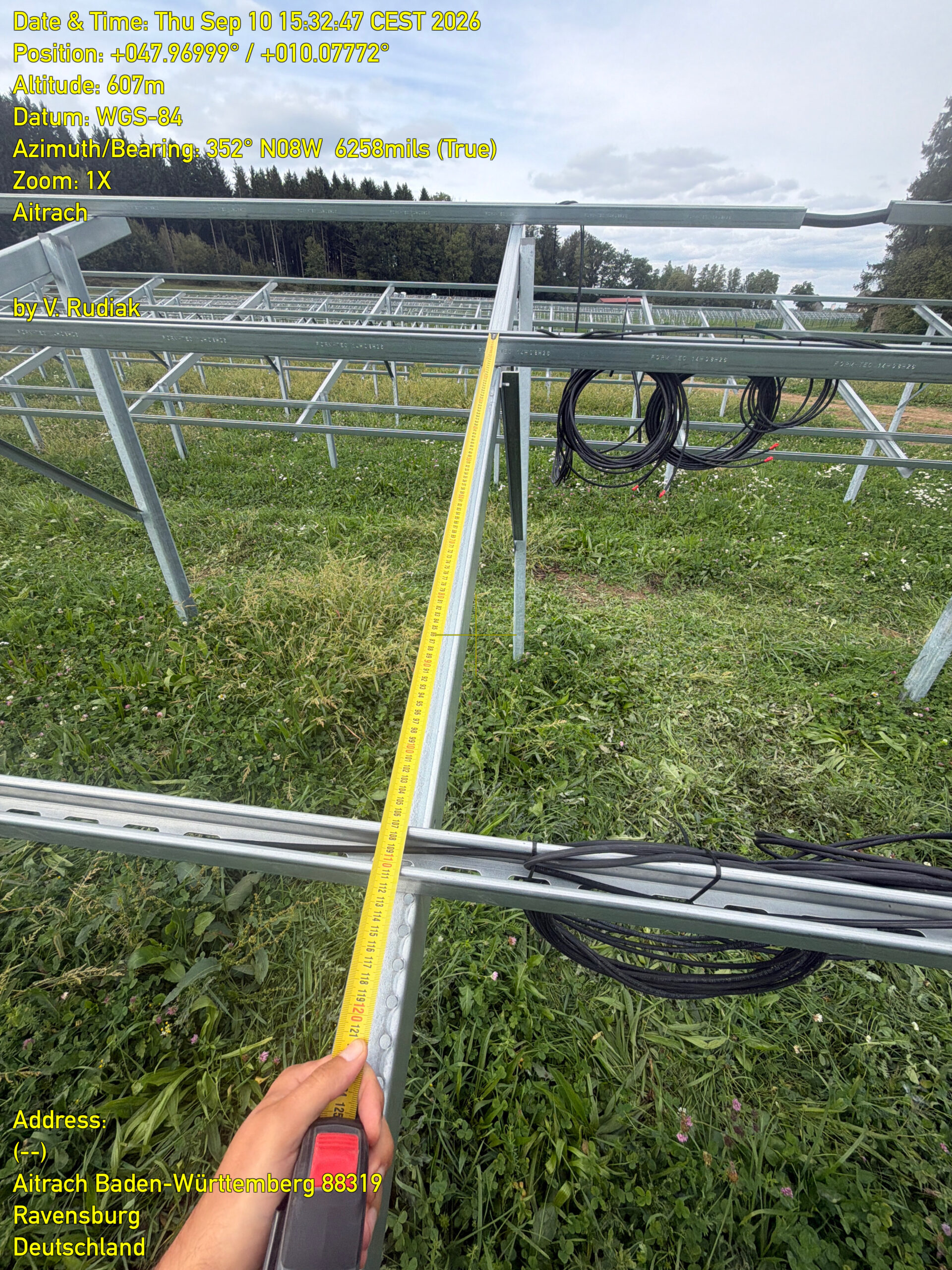

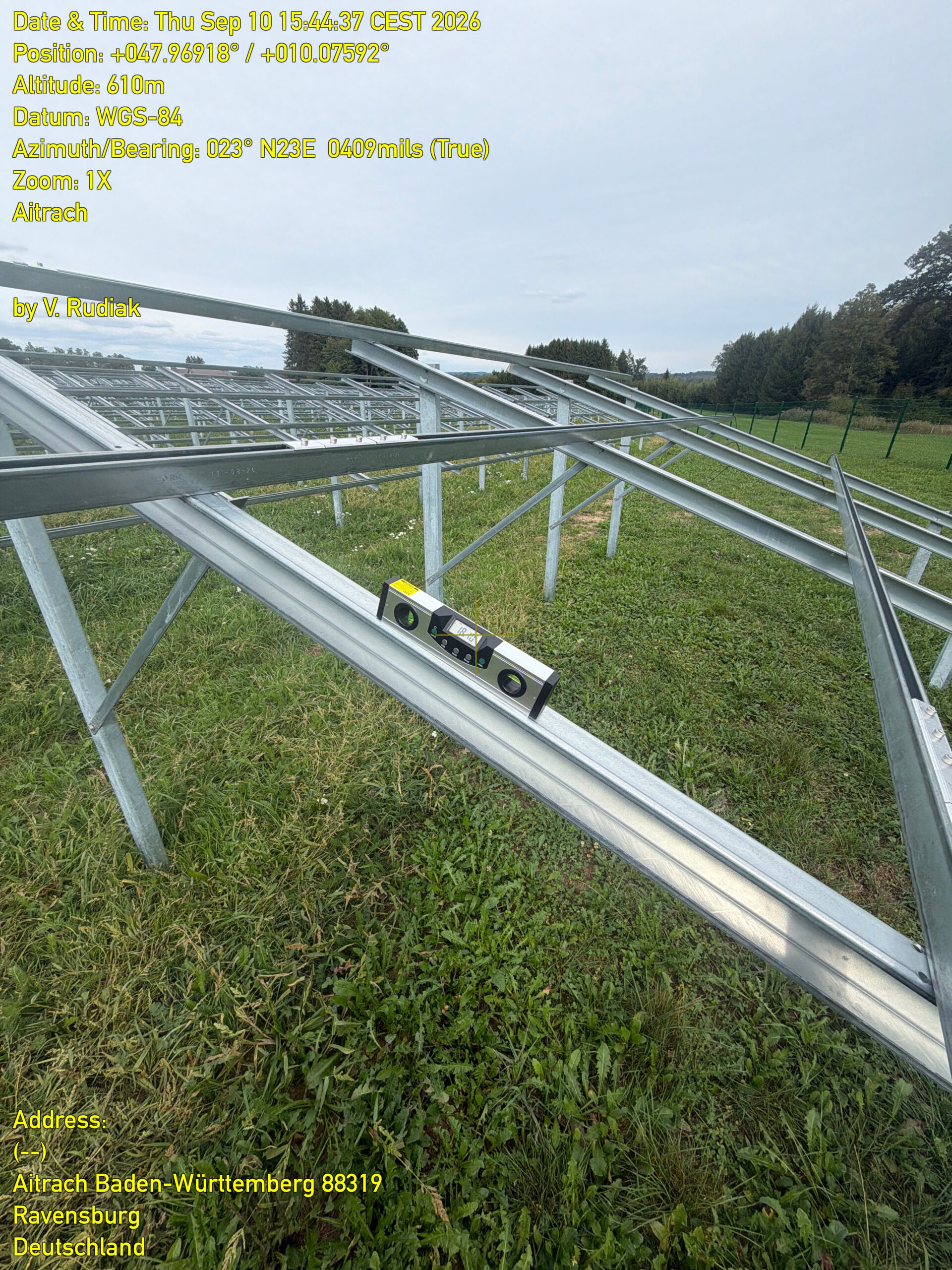

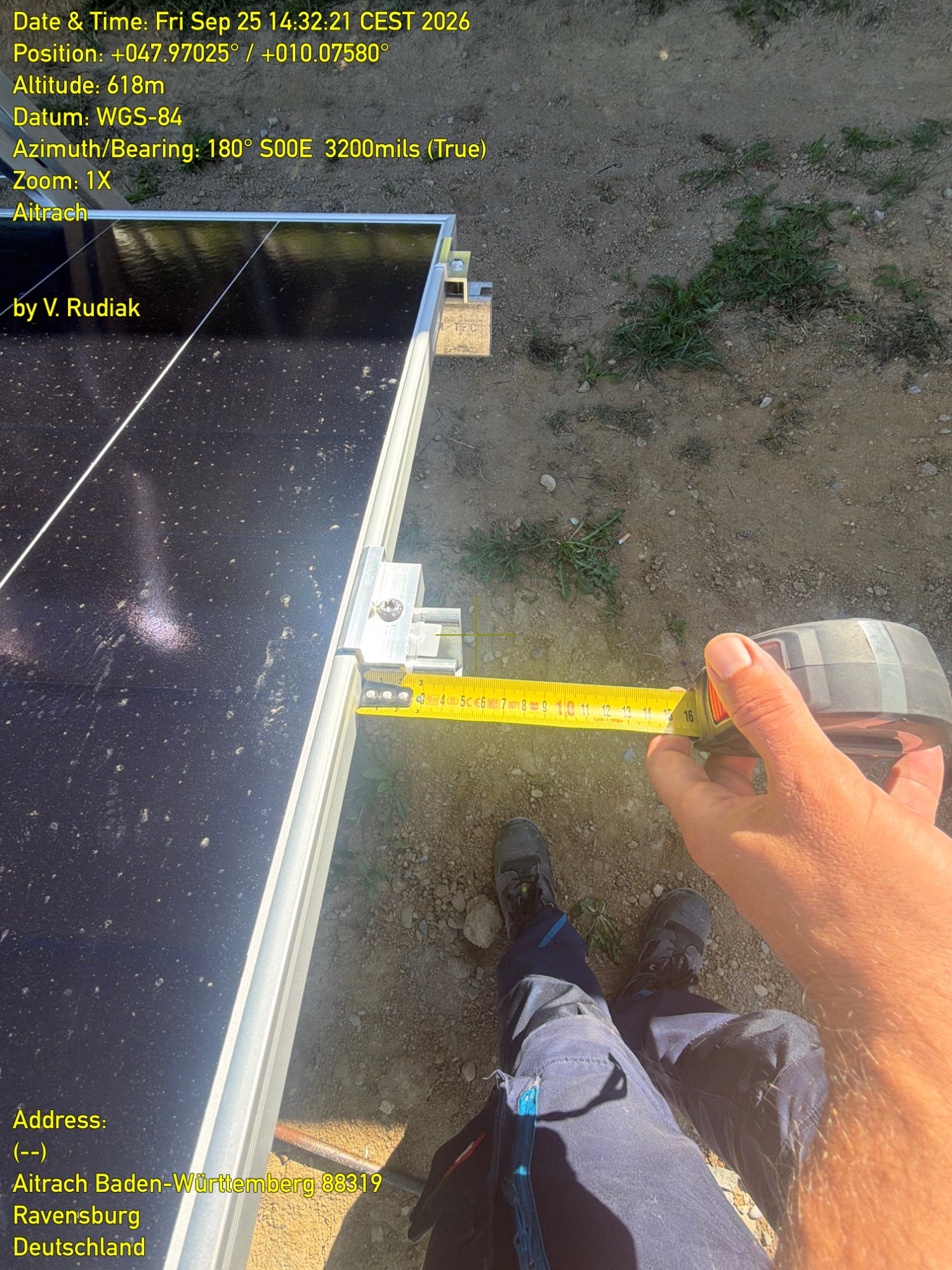

Unterkonstruktion
99,64 %

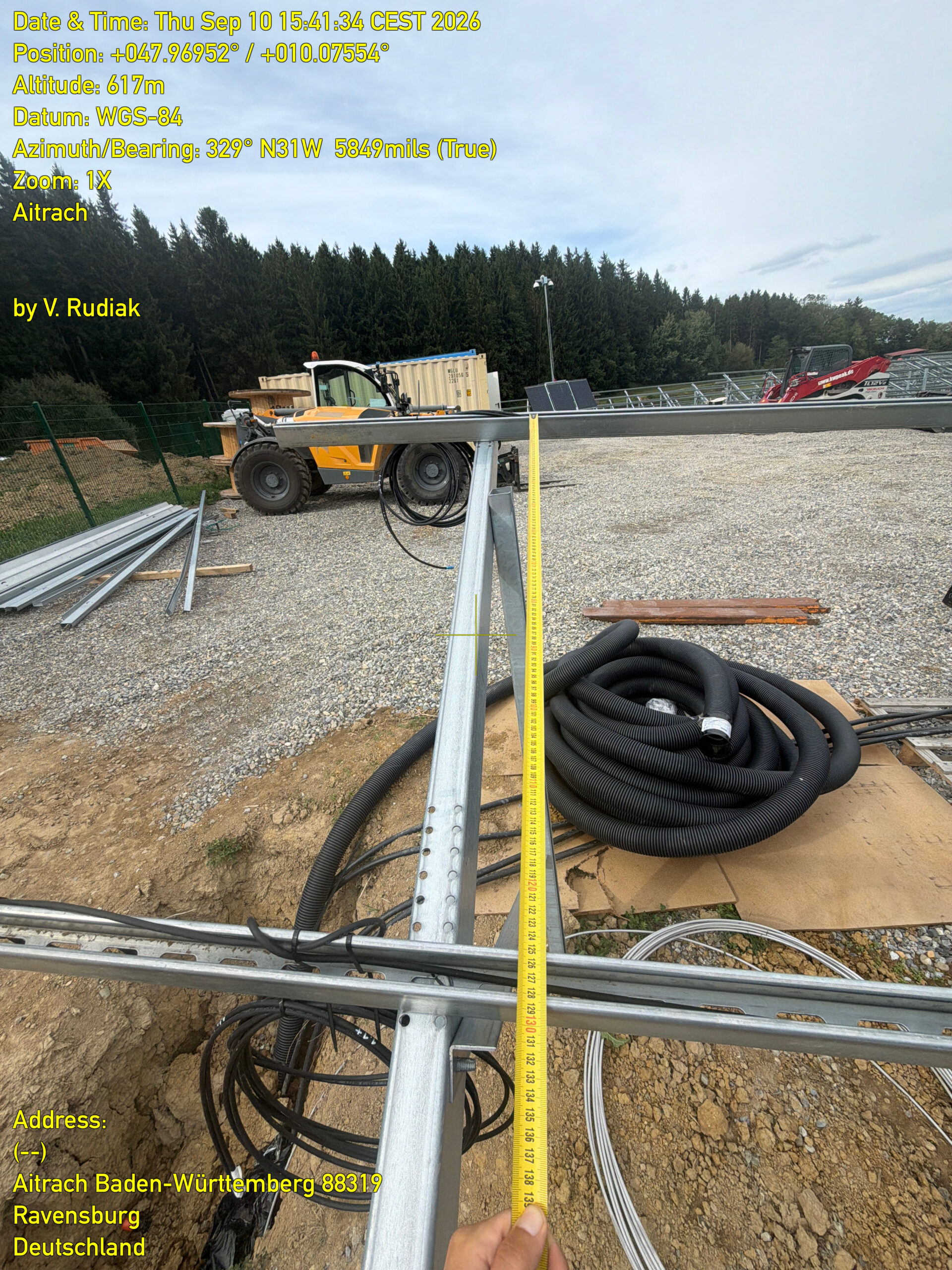

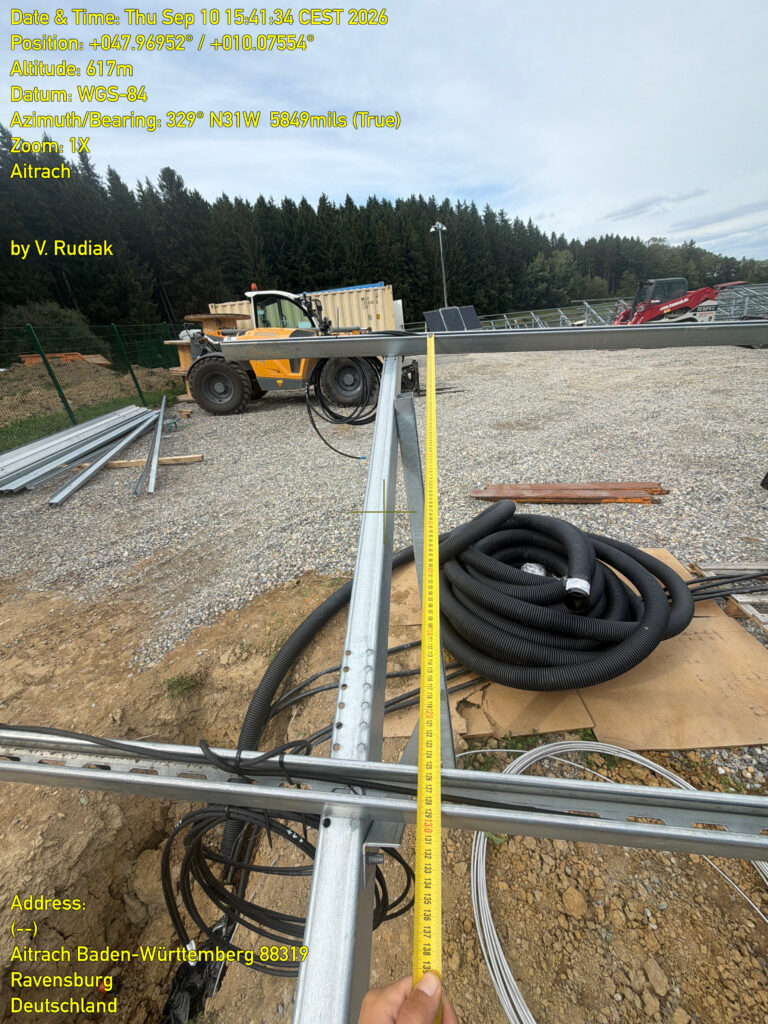

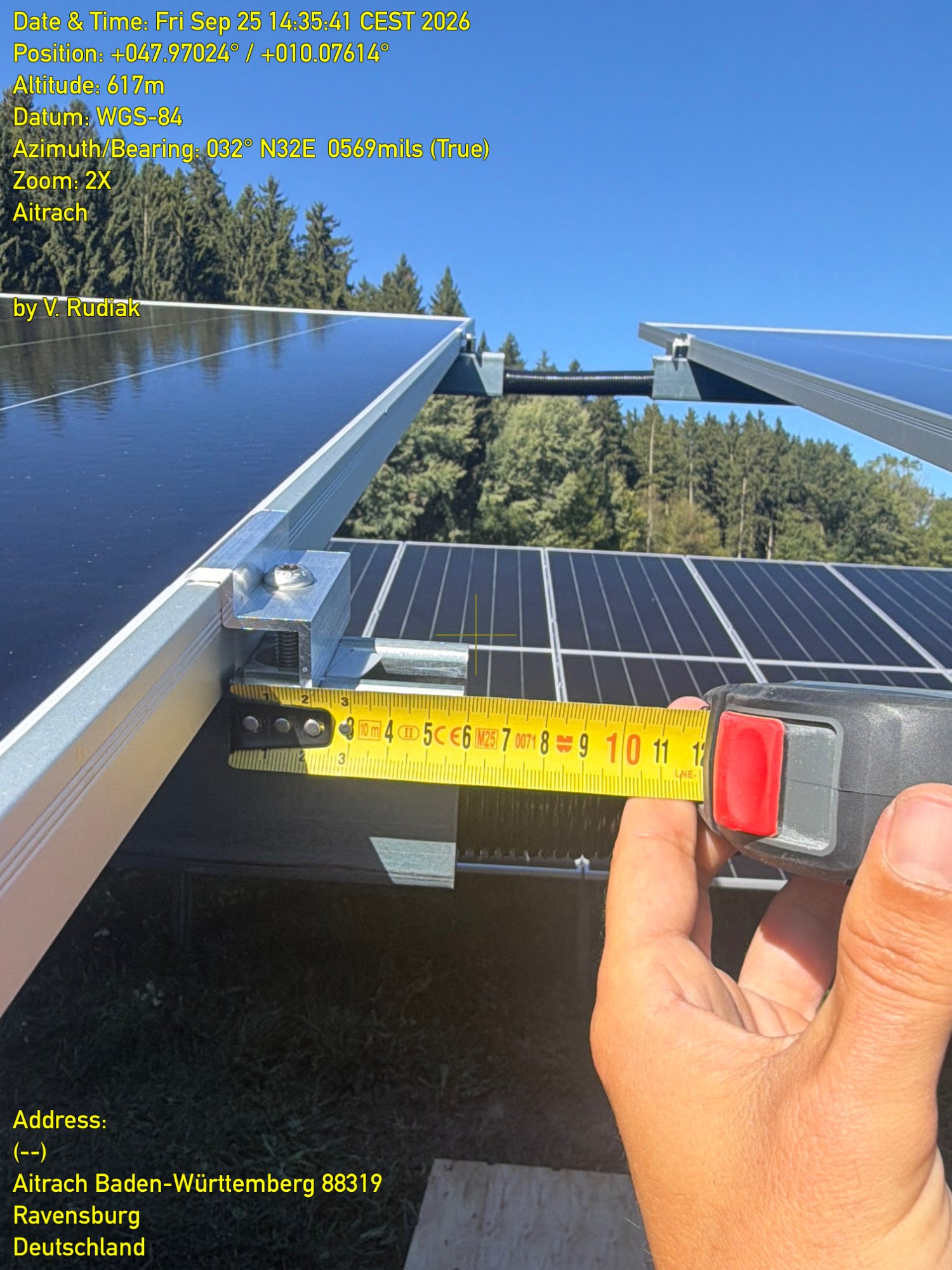

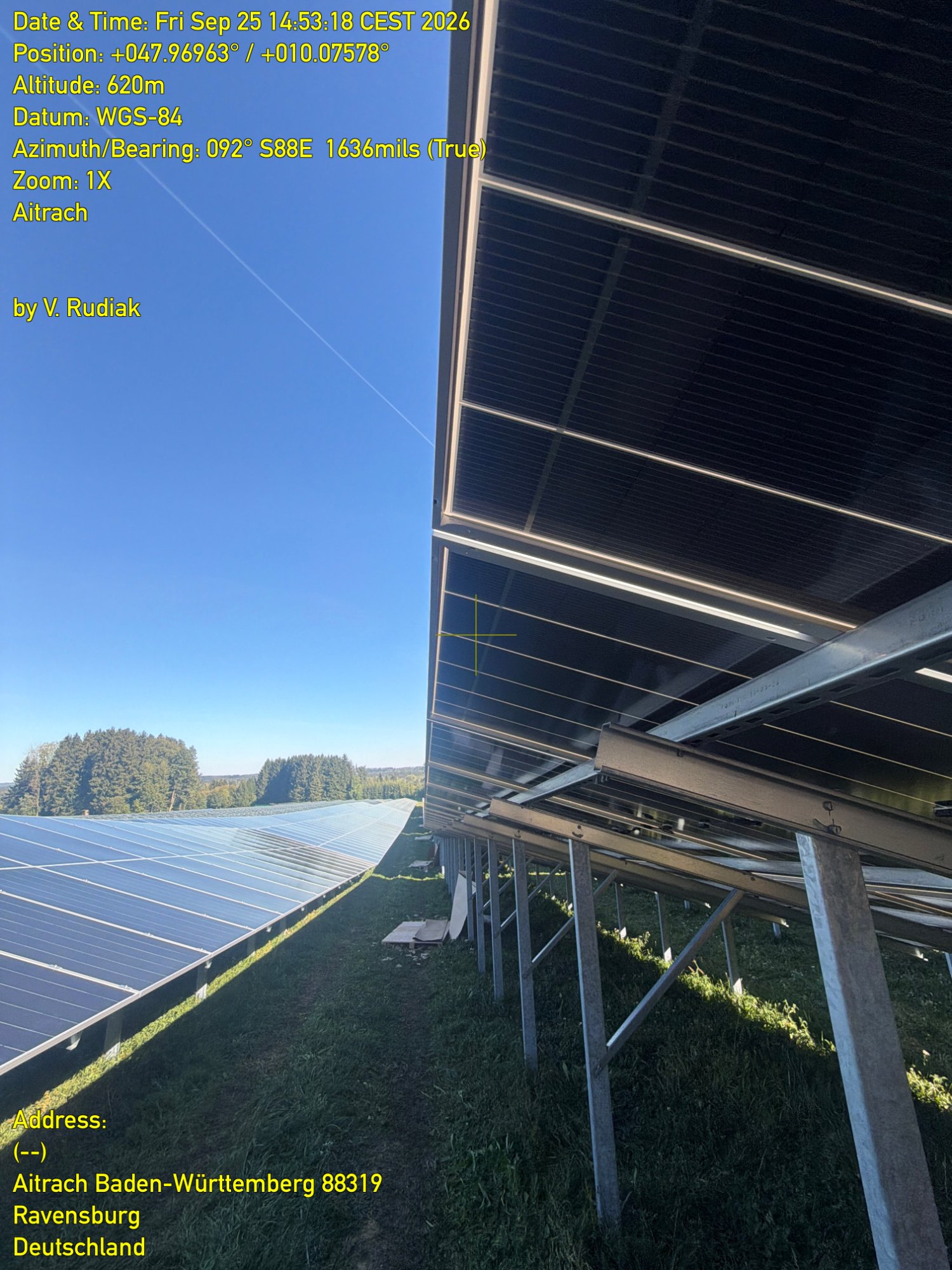

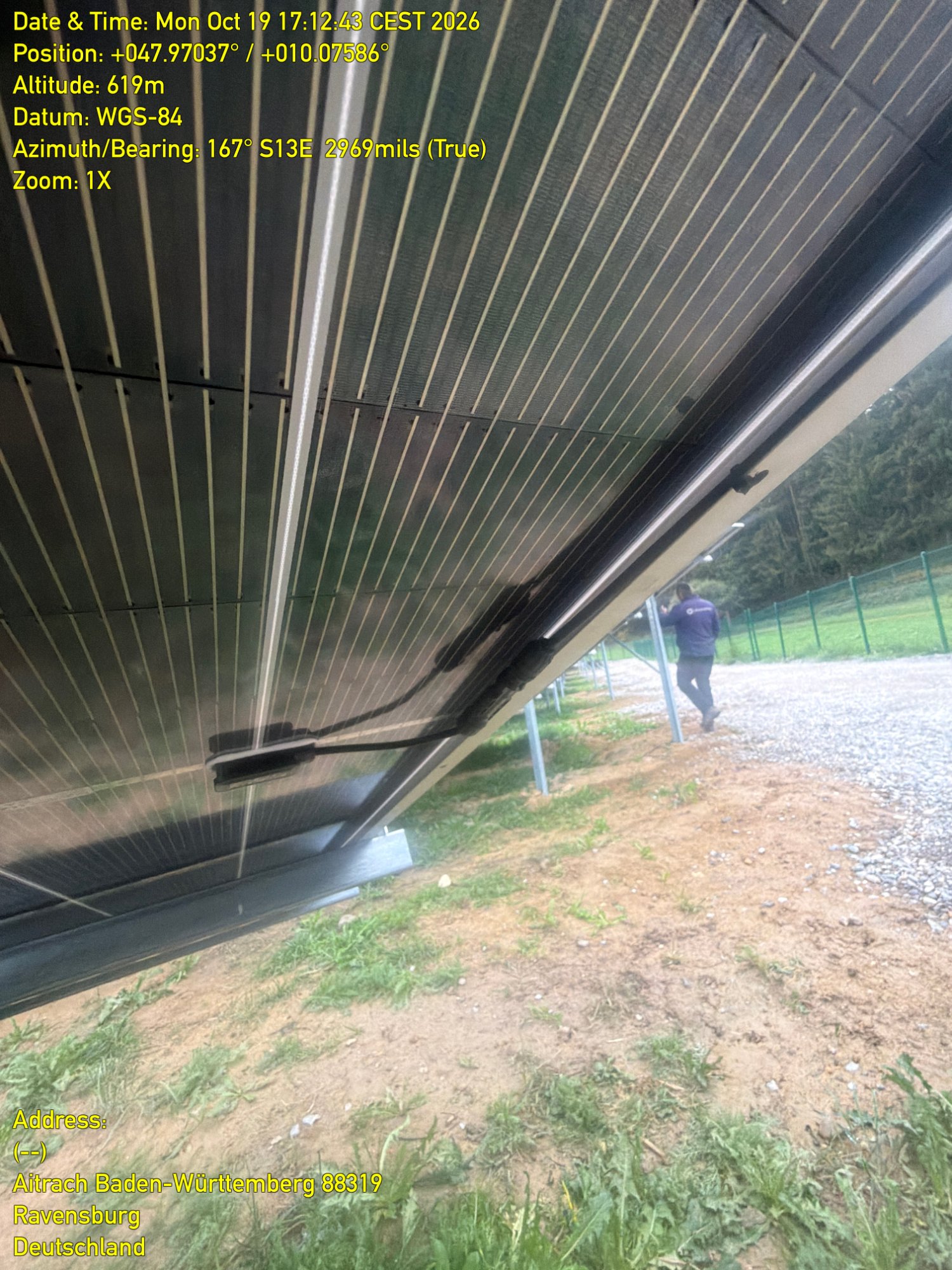

Panels
21,17 %

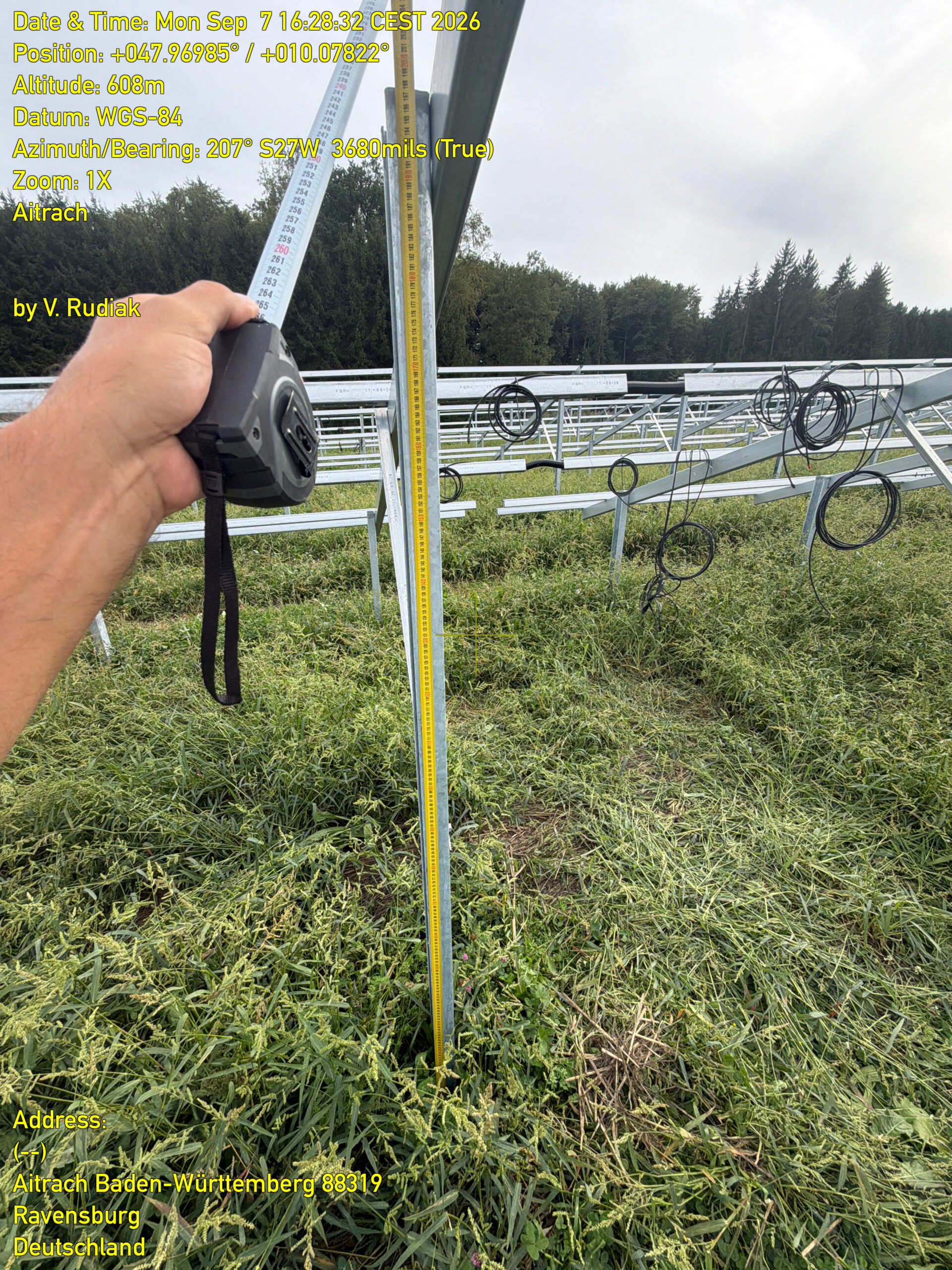

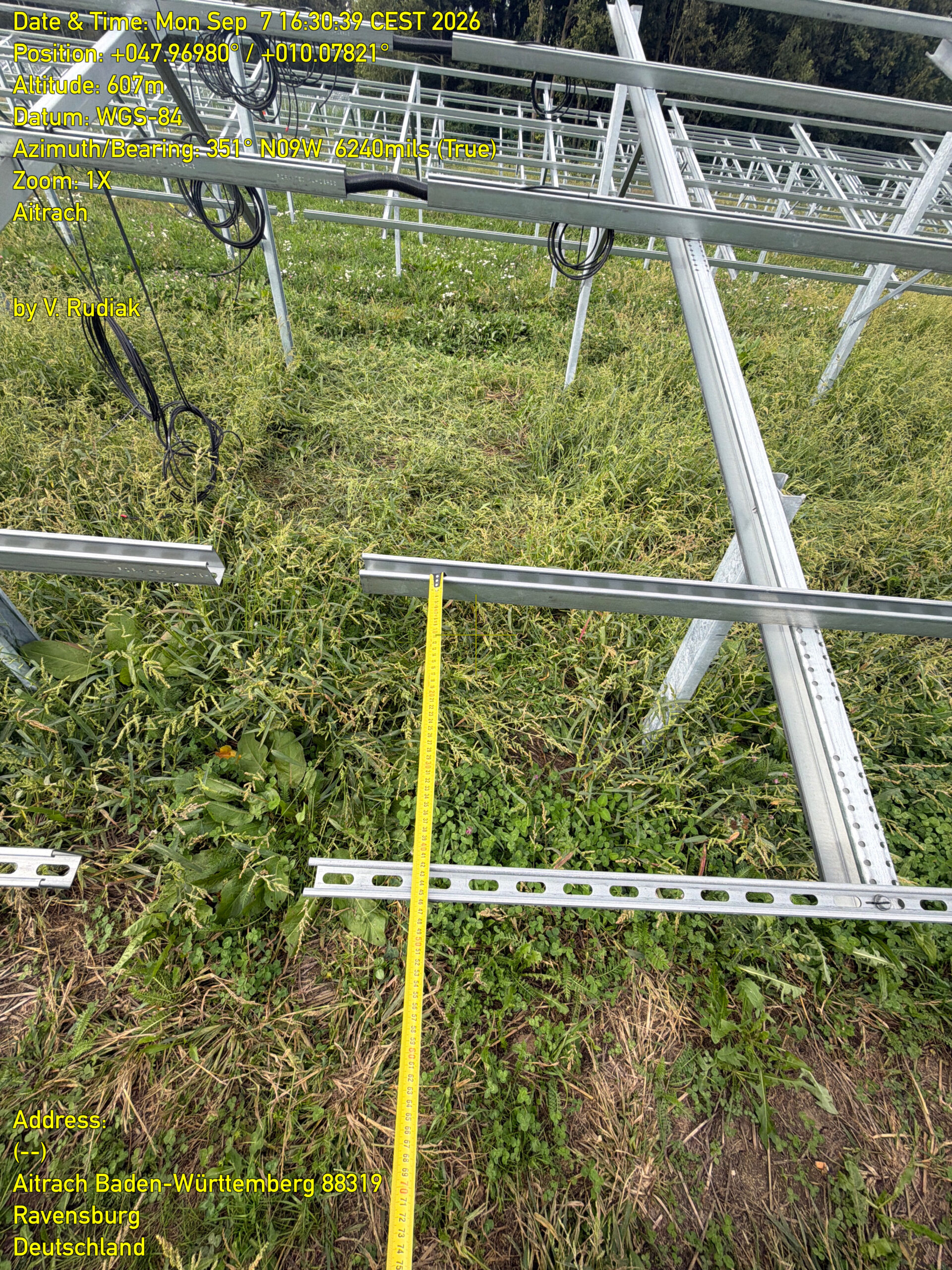

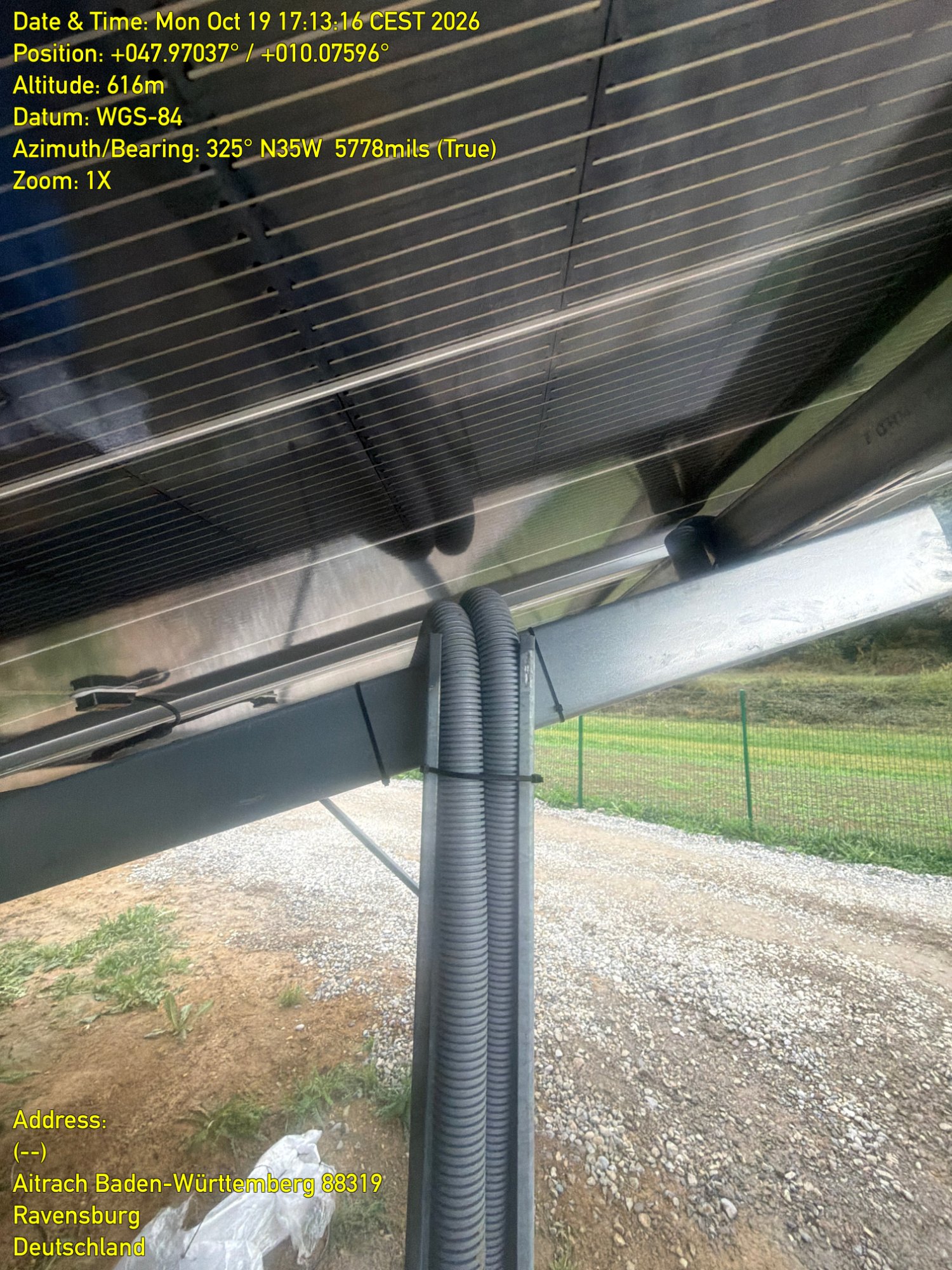

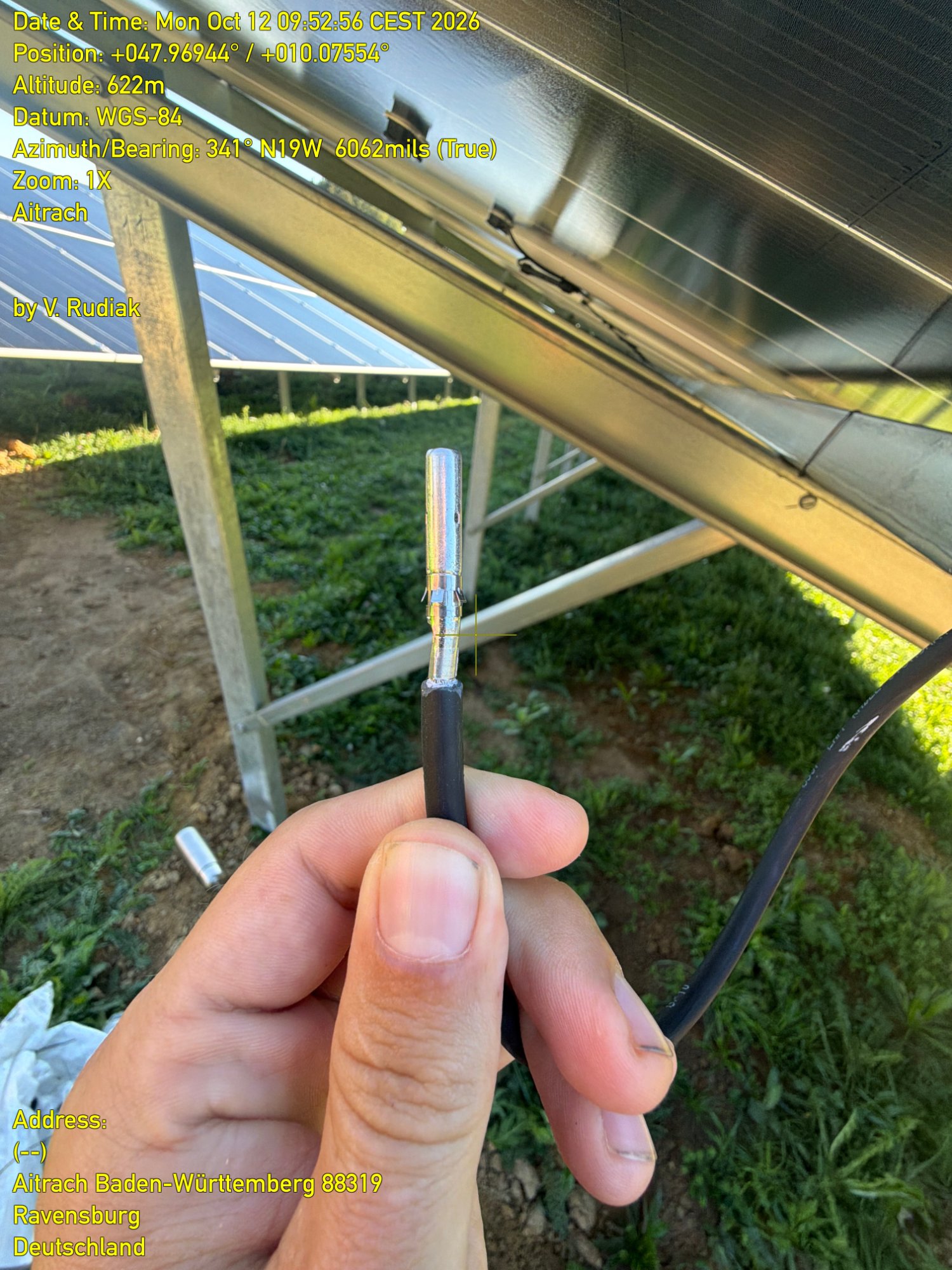

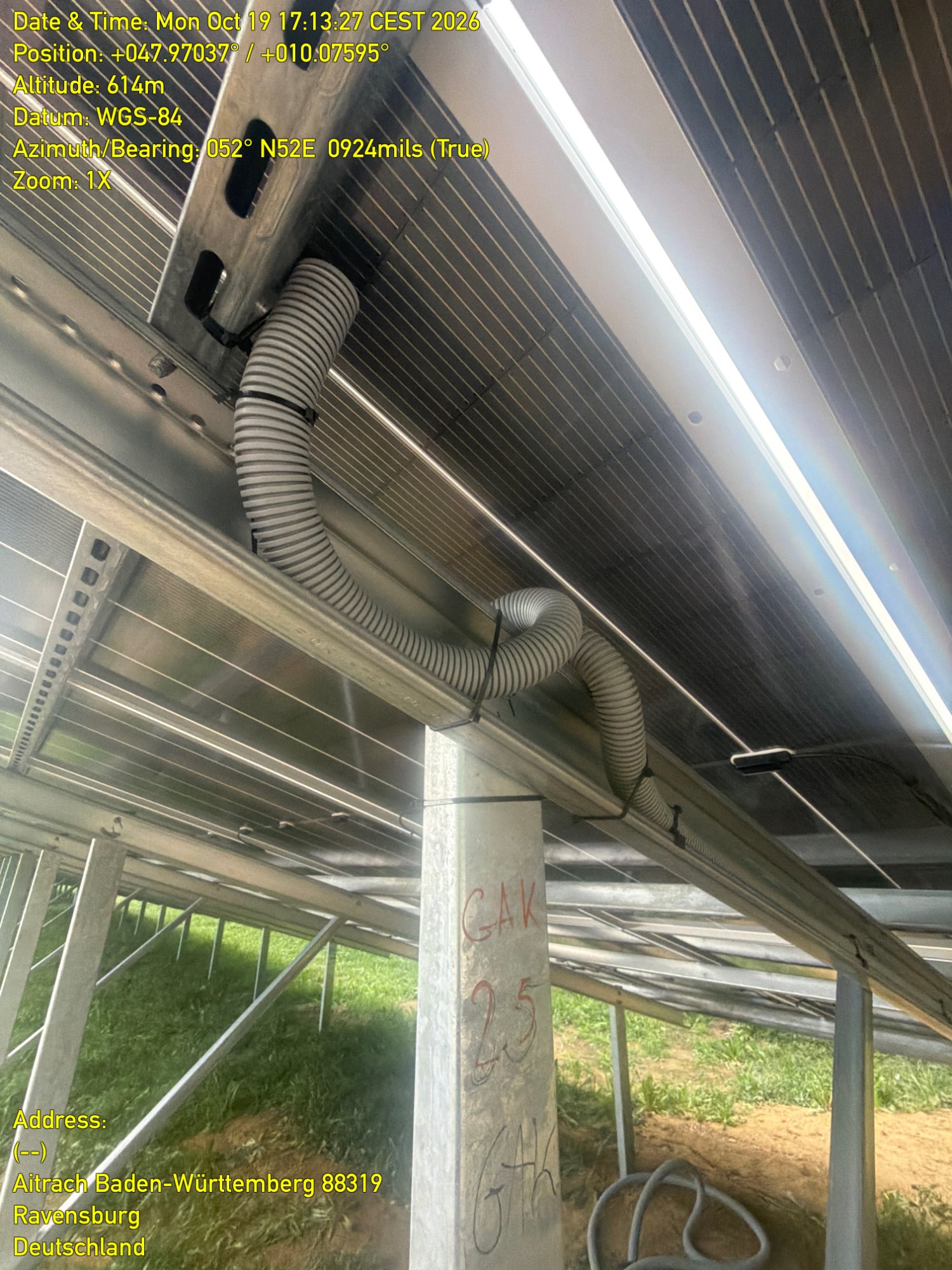

DC Verkabelung
26,48 %
DC/DC Steller
0,00 %
Anschlusskästen
0,00 %
Erdung
0,00 %

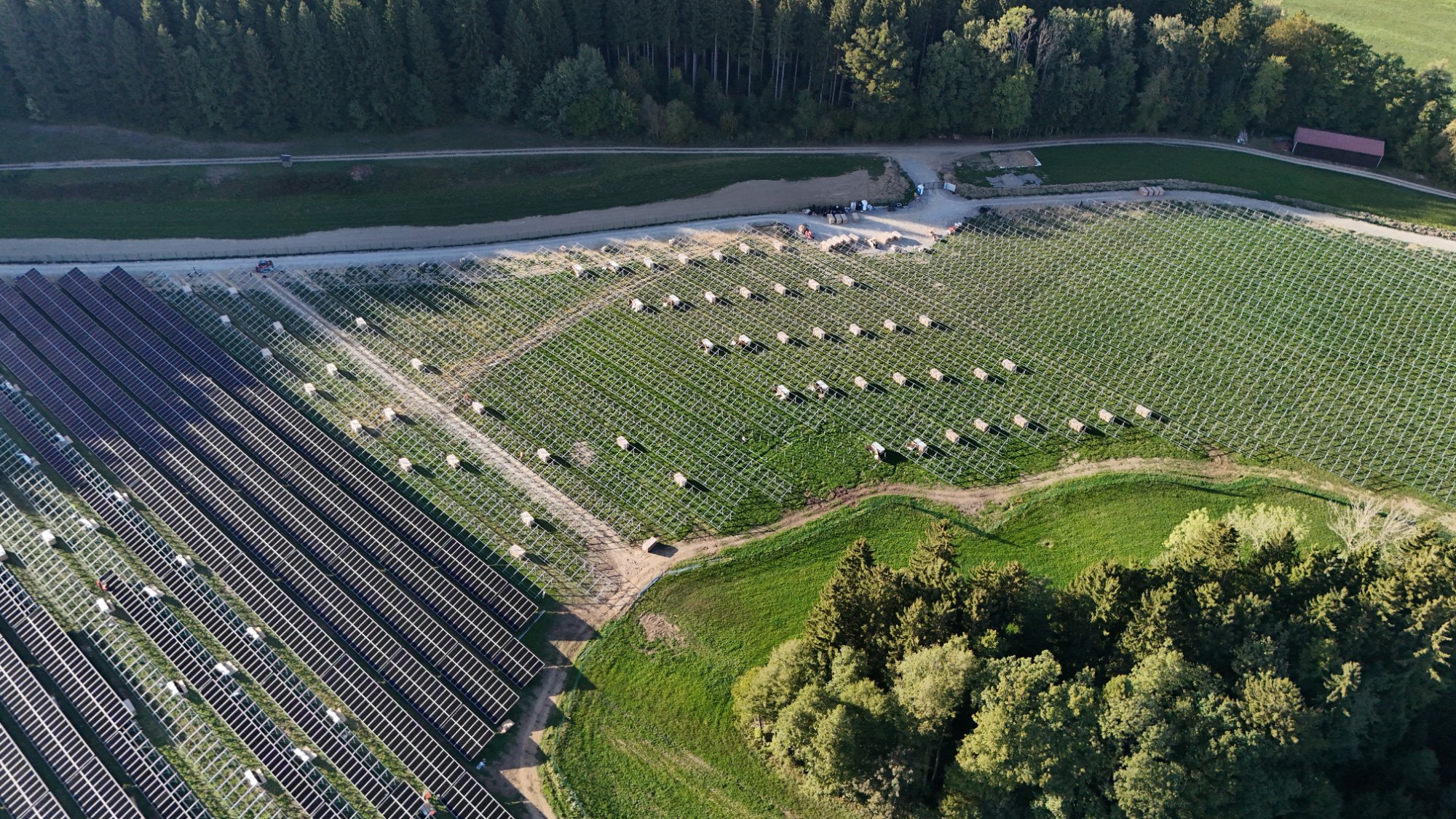

Stationen und Batterien
0,00 %
Fernüberwachung
0,00 %
Zaun
100,00 %
Anmerkungen
- Tägliche Lieferungen der PV Module
- Die Montage der Module verläuft reibungslos
- Die Kabelverbindung der DC/DC Steller zu den GAKs ist fast vollständig vorbereitet
- Keine arbeitssicherheitsrelevanten Vorkommnisse
- Die Arbeiten verlaufen gemäß dem Zeitplan
Hinweis
Die dargestellten Fortschrittswerte werden regelmäßig auf Basis der aktuellen Baustellenberichte aktualisiert.
