BAUTAGEBUCH

Solarpark Dietingen

Stand: 21.10.2026
Layout
BAUTAGEBUCH

Solarpark Dietingen

Stand 21.10.2026
iAccess Energy
StandortDietingen, Baden-Württemberg
Installierte Leistung6,5 MWp
Baubeginn05.10.2026
Geplanter NetzanschlussQ3 2027

Baufortschritt

Stand: 21.10.2026
7,82 %
Gesamtfortschritt

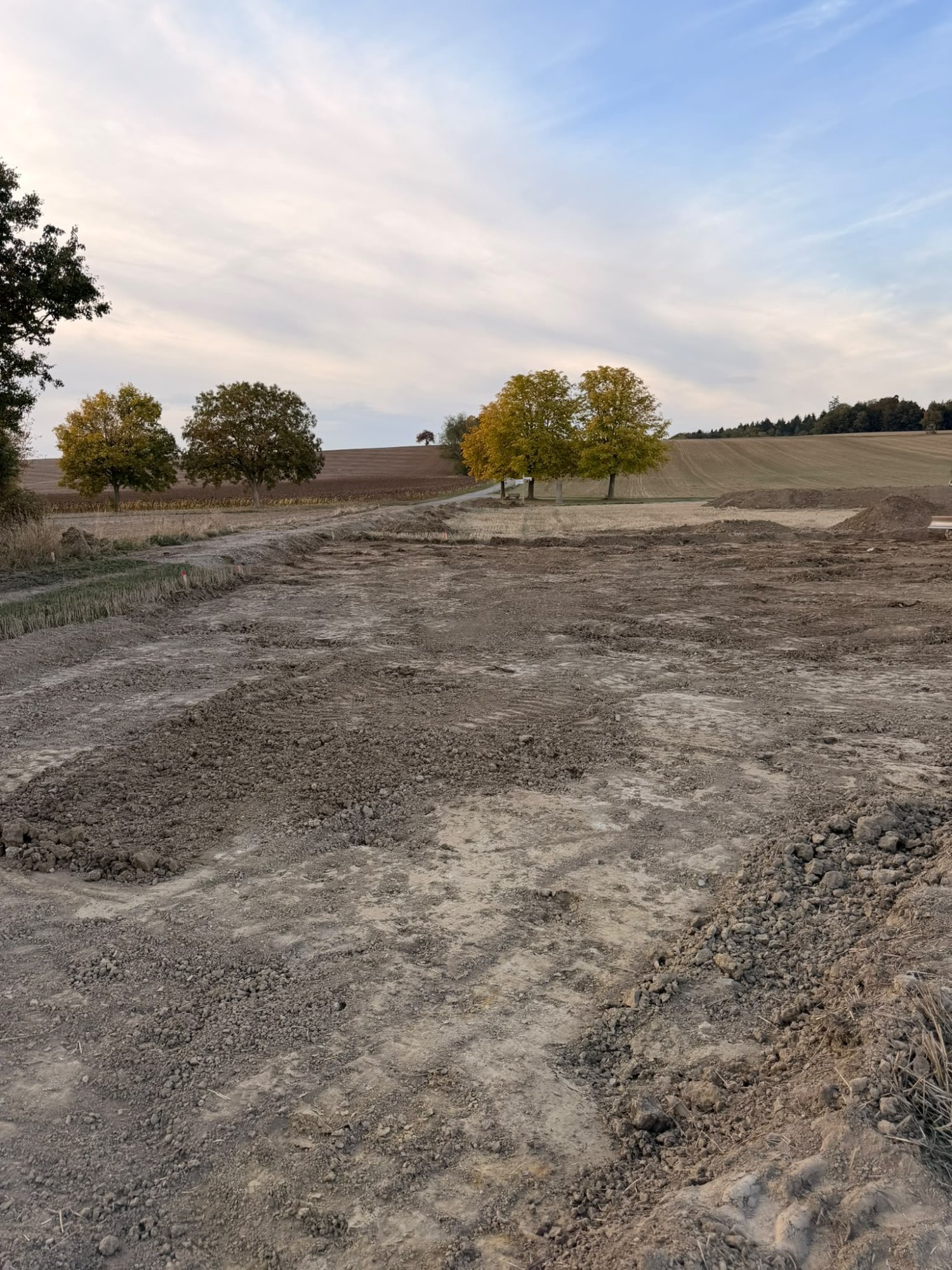

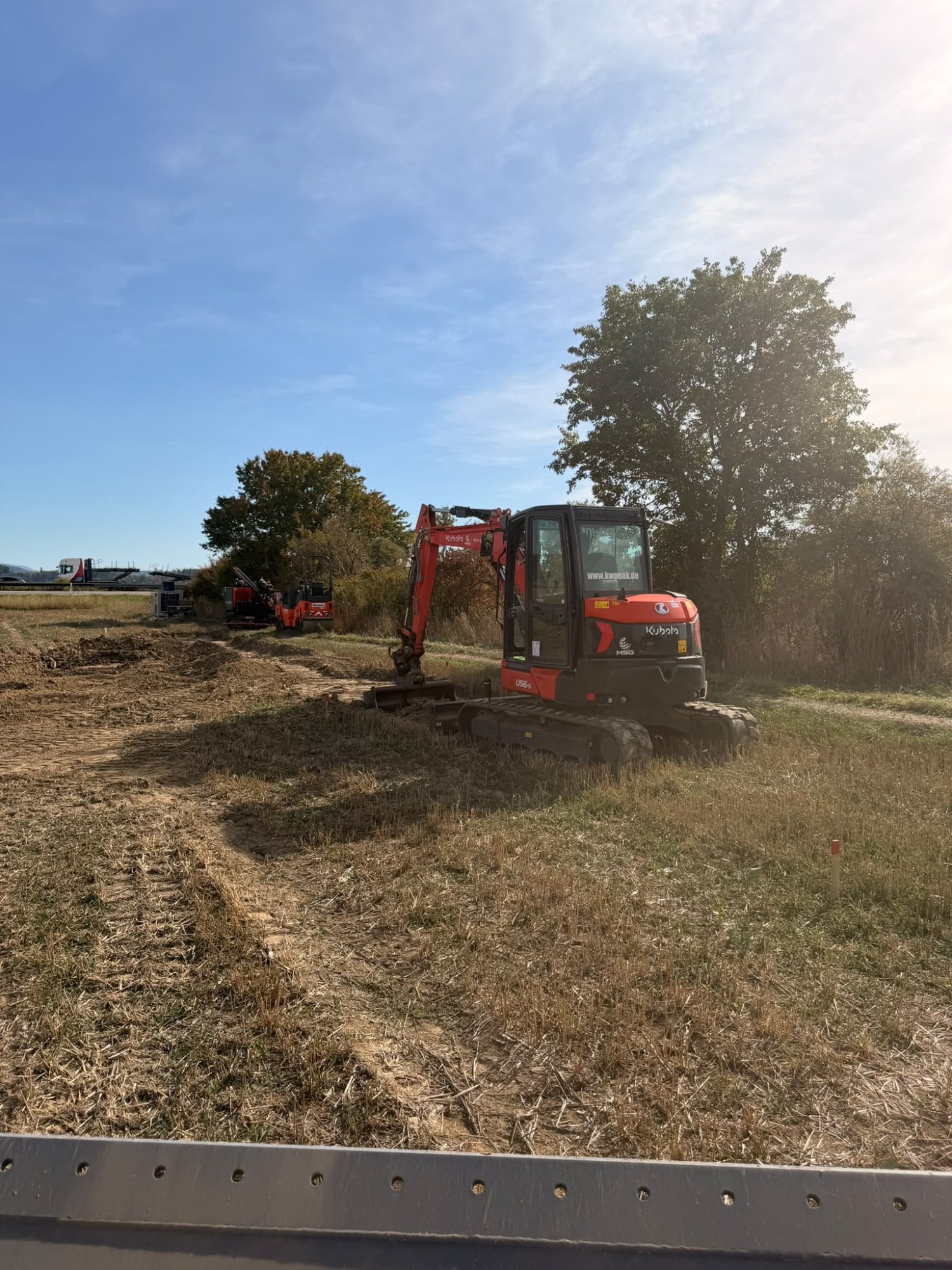

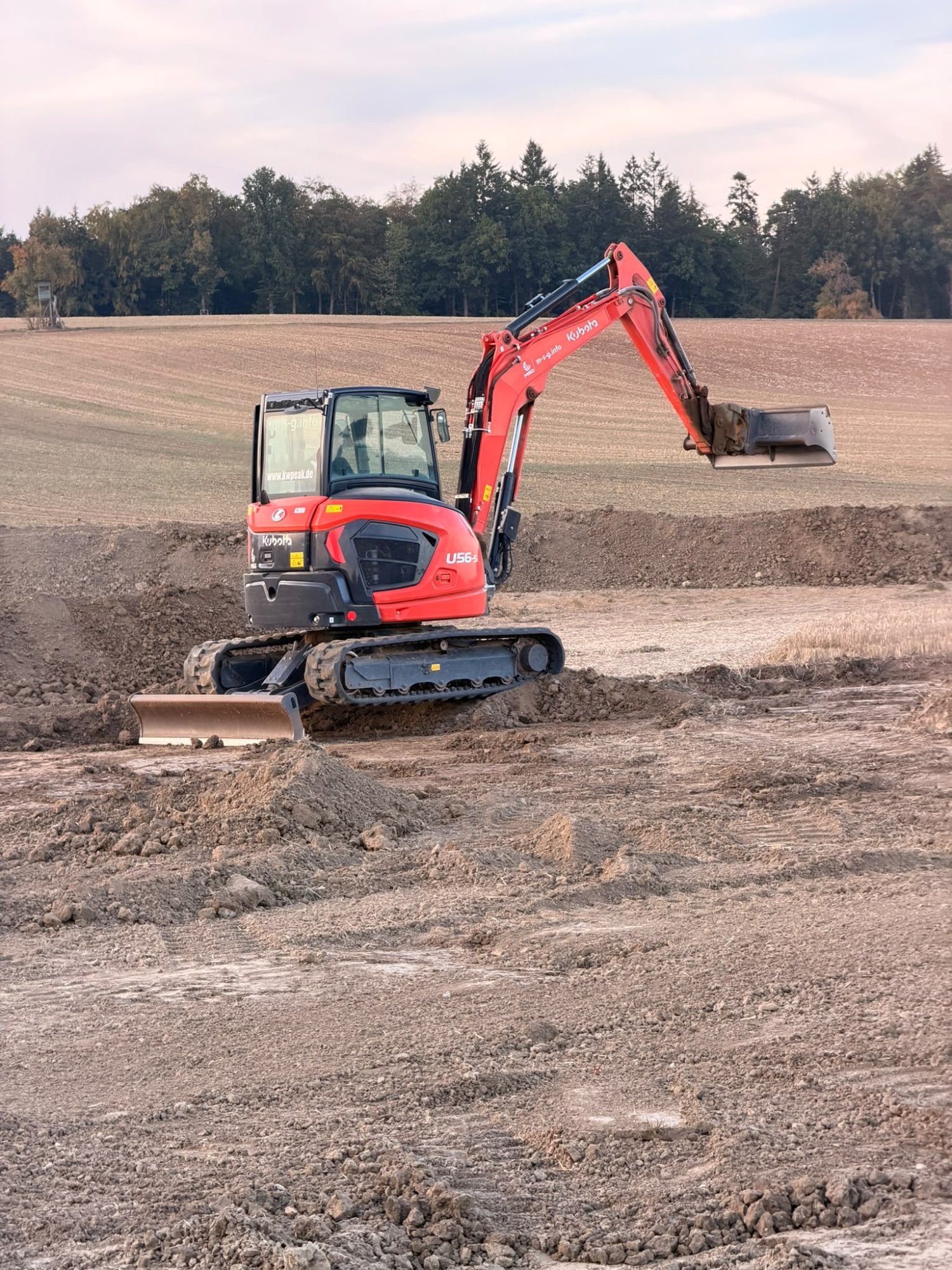

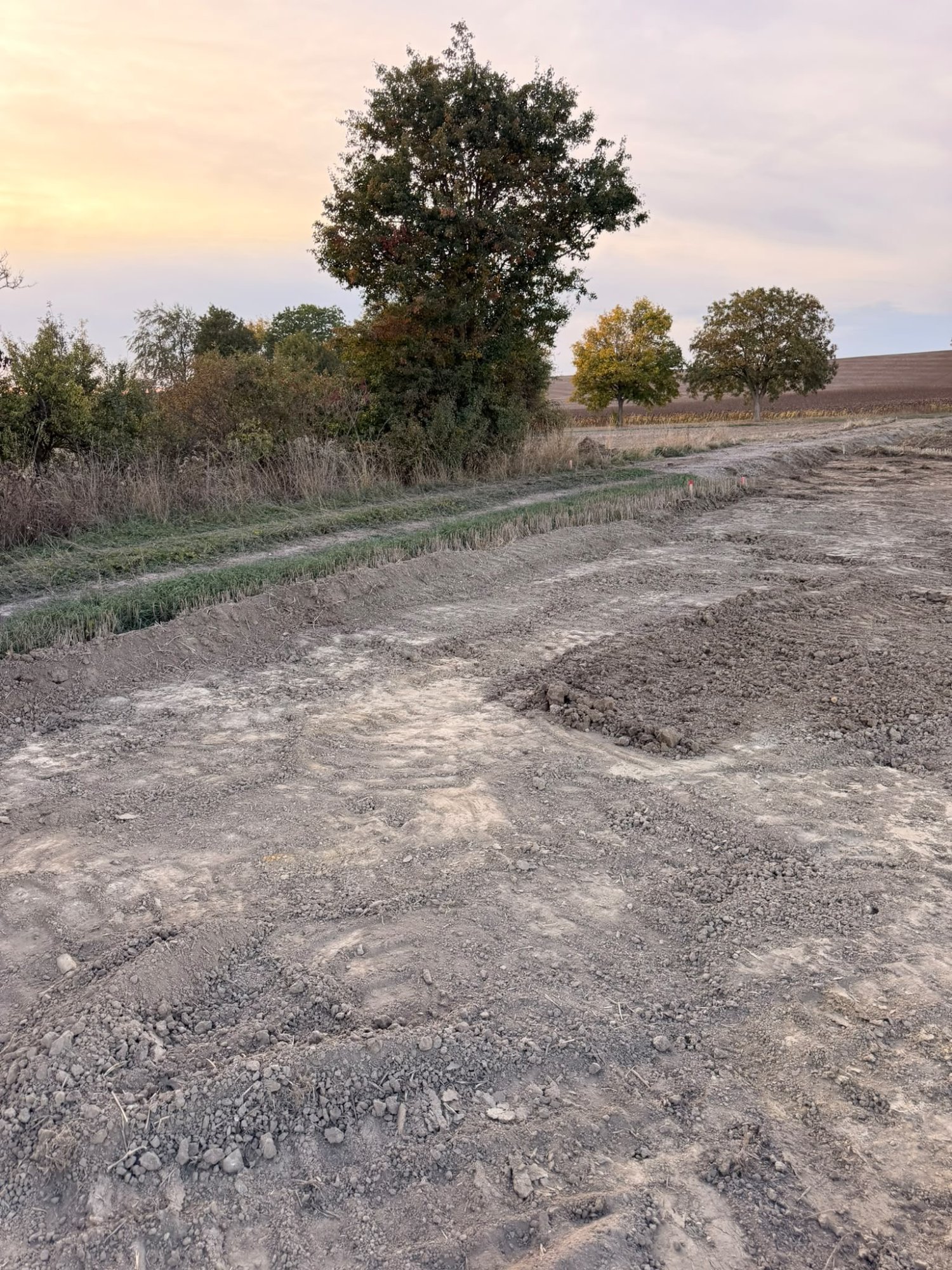

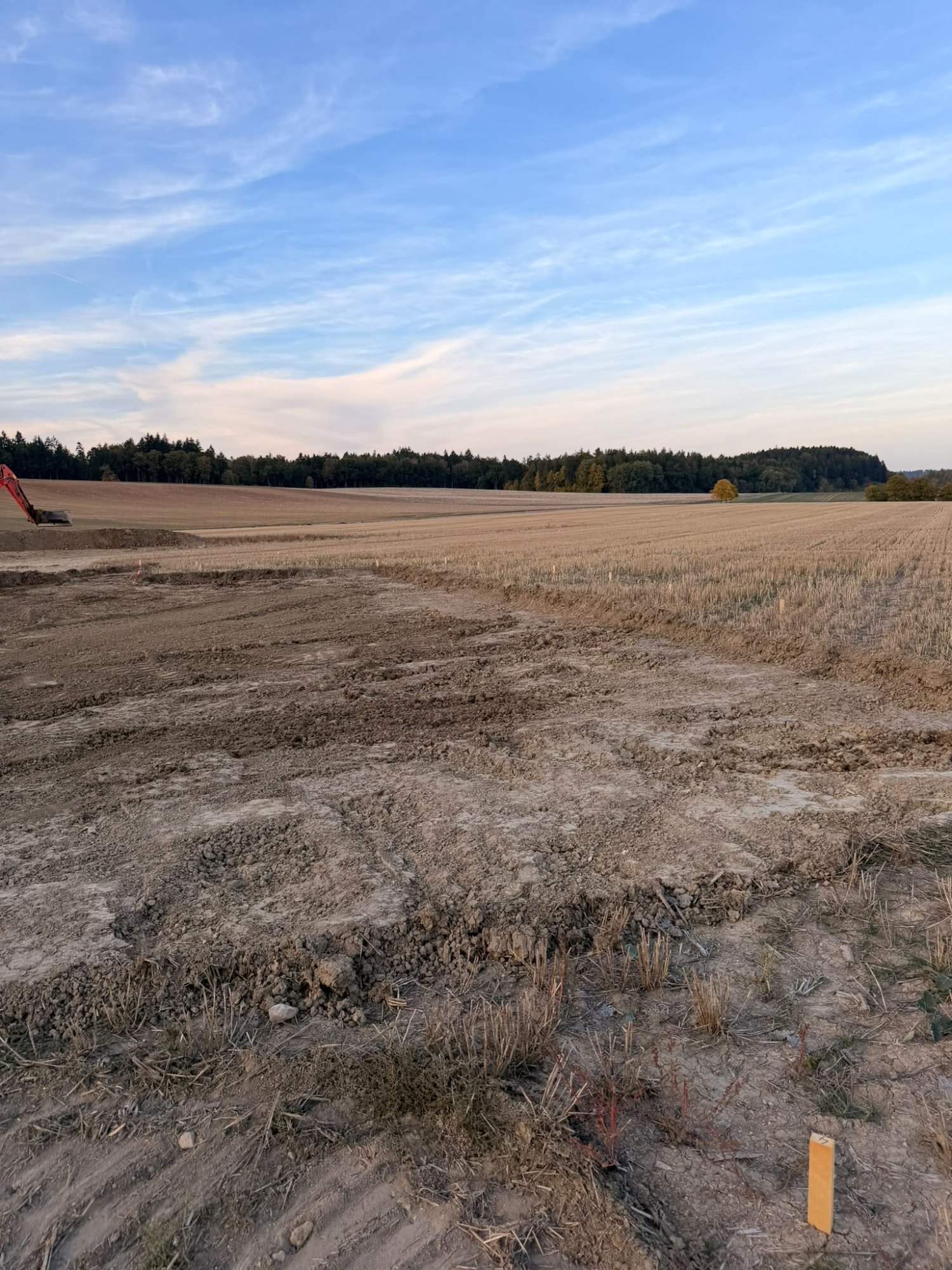

Ausstechen
76,69 %
Hauptkabelgraben
0,00 %

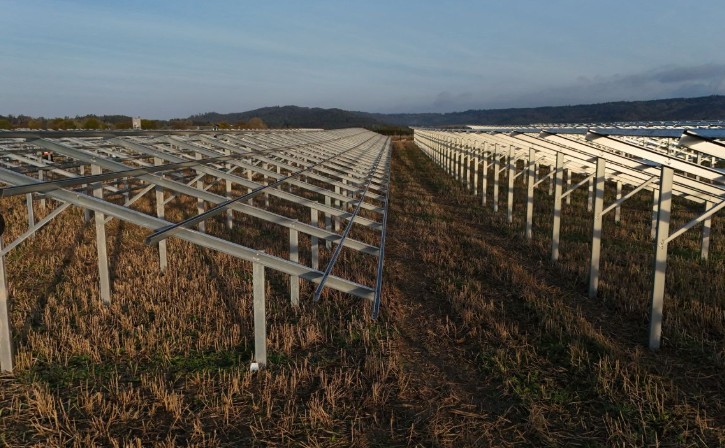

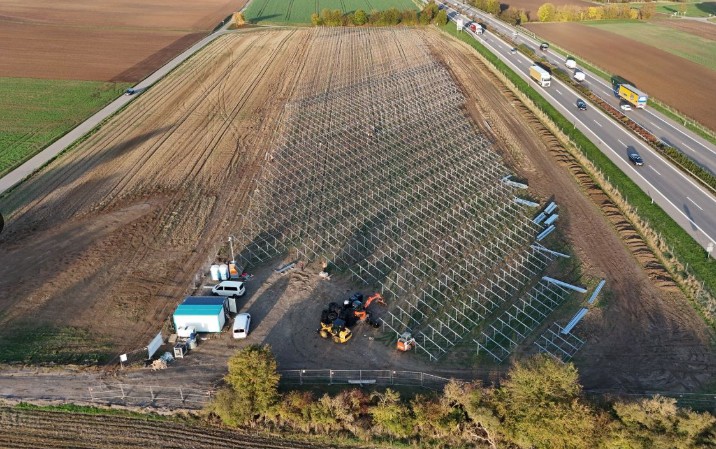

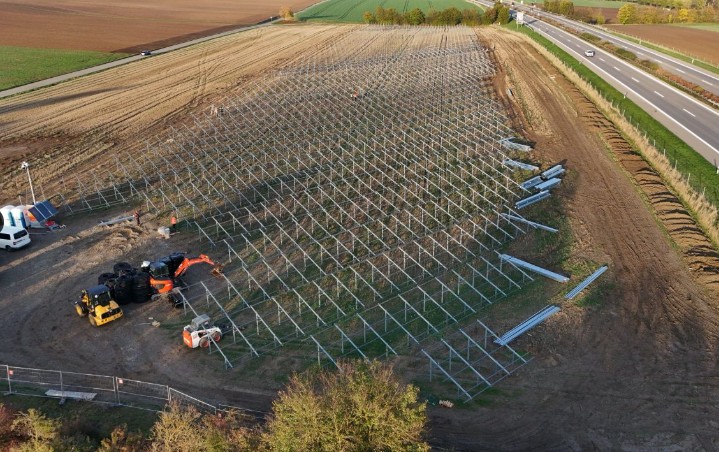

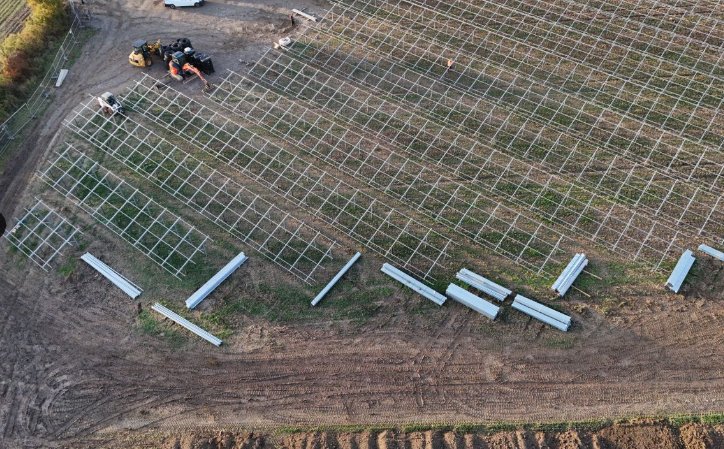

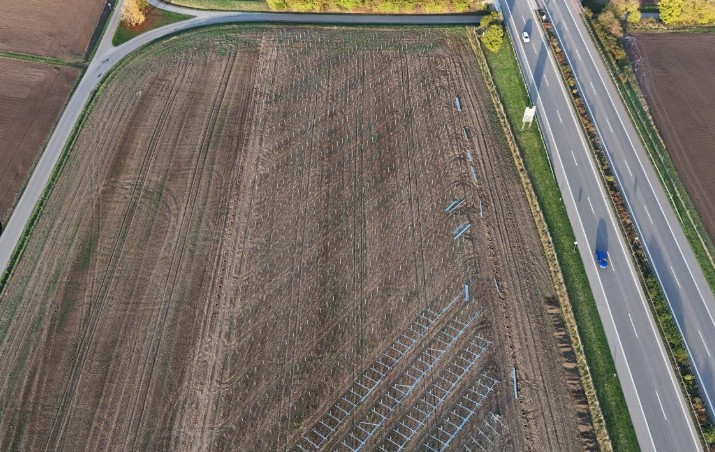

Unterkonstruktion
21,26 %
Panels
0,00 %
DC Verkabelung
0,00 %
DC/DC Steller
0,00 %
Anschlusskästen
0,00 %
Erdung
0,00 %
Stationen und Batterien
0,00 %
Fernüberwachung / Kommunikation
0,00 %
Zaun
0,00 %

Anmerkungen

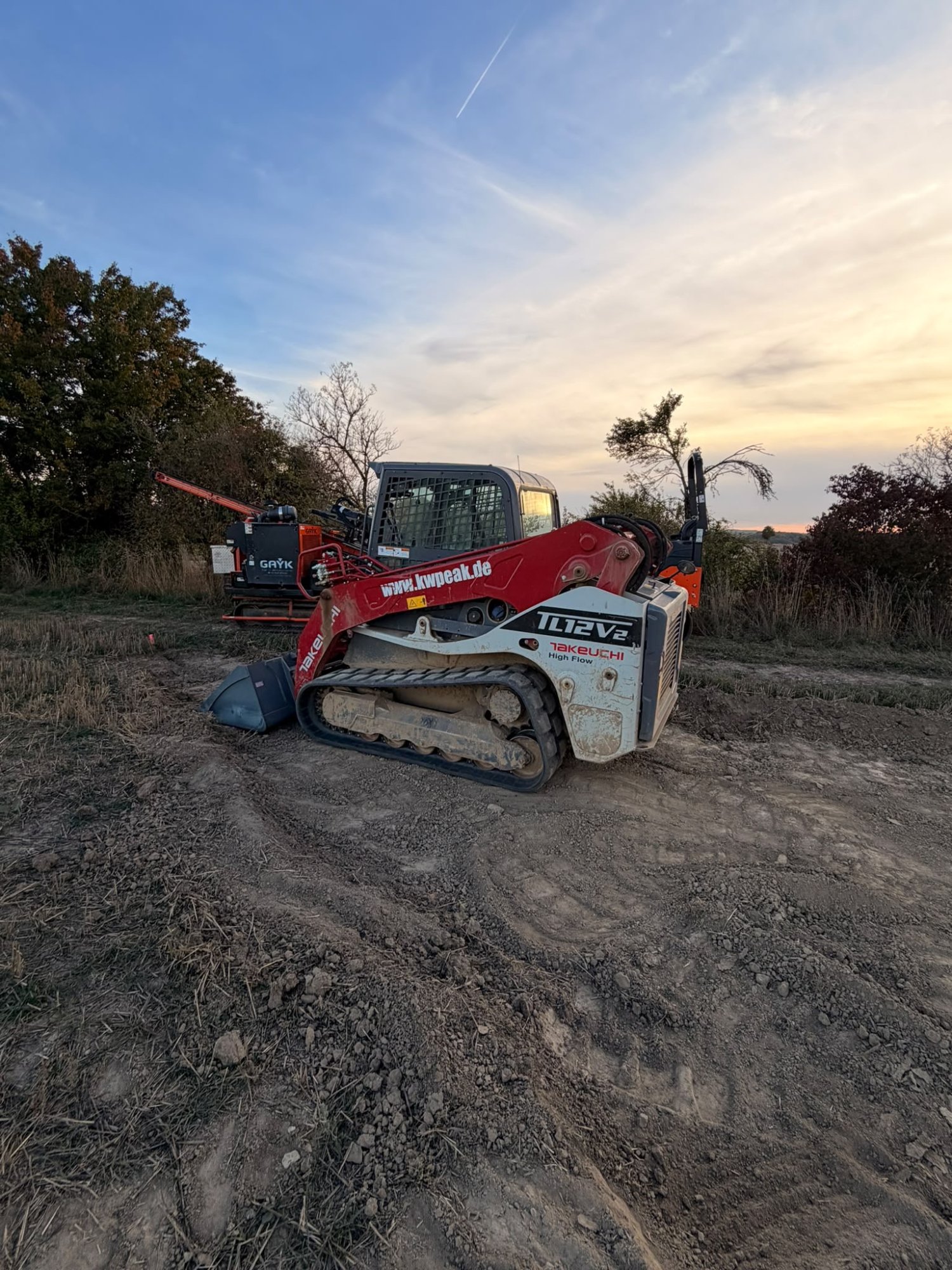

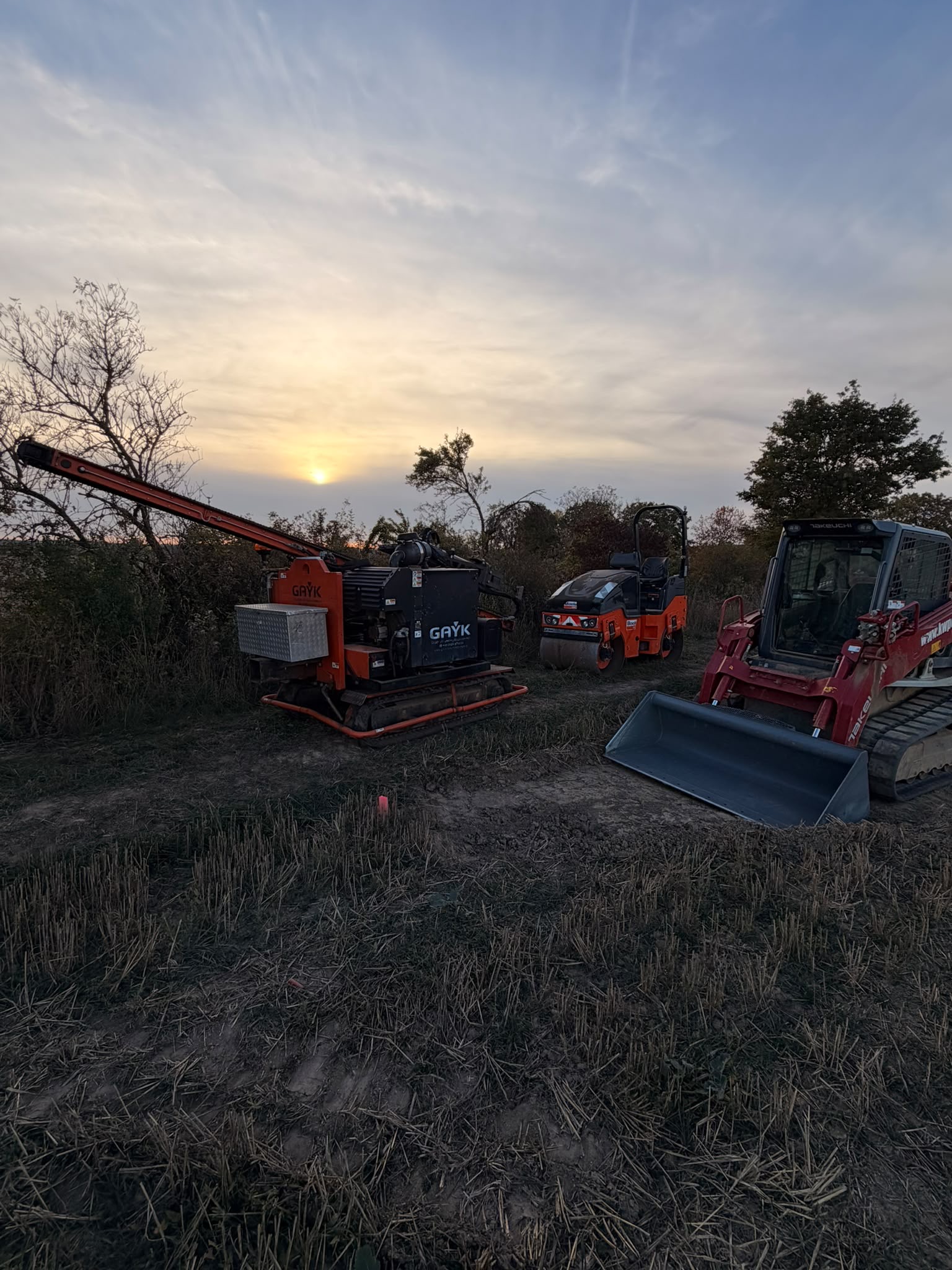

  • Ramm Arbeiten auf der Teilfläche- Nord sind im Gange
  • Tischaufbau auf der Teilfläche- Nord hat begonnen
  • Diskussionen zum Thema Bodenschutzkonzept und der Ausführung sind im Gange
  • Die Witterungen werden zunehmende anspruchsvoller, noch sind aber keine Verzögerungen in Ausschicht gestellt worden
  • Keine arbeitssicherheitsrelevanten Vorkommnisse
Hinweis

Die dargestellten Fortschrittswerte werden regelmäßig auf Basis der aktuellen Baustellenberichte aktualisiert.
